位于金坛的省级重大项目
华能盐穴压缩空气储能发电
二期工程迎来关键进展

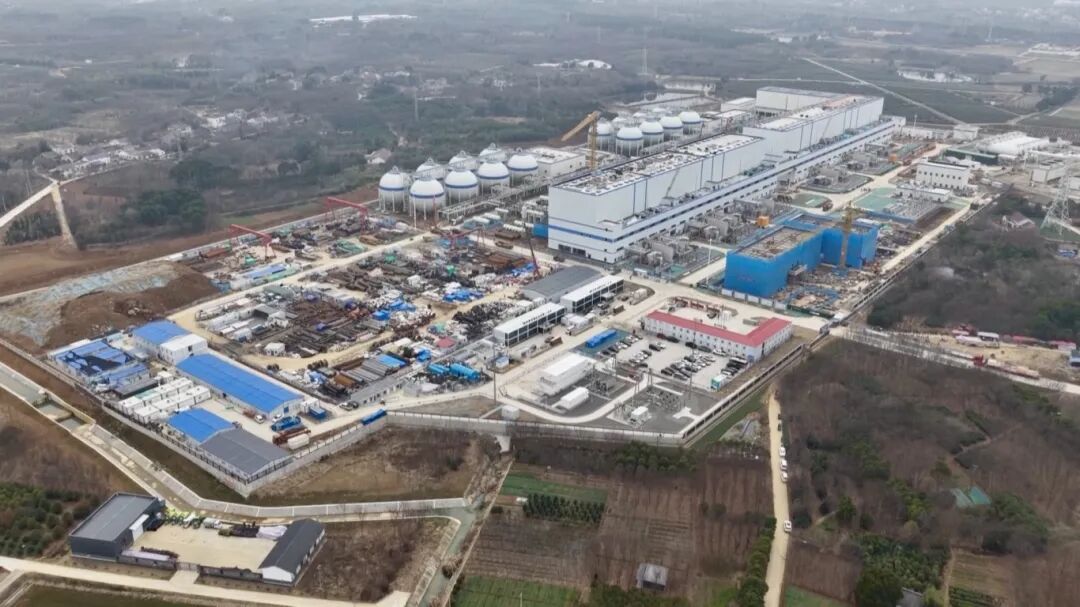

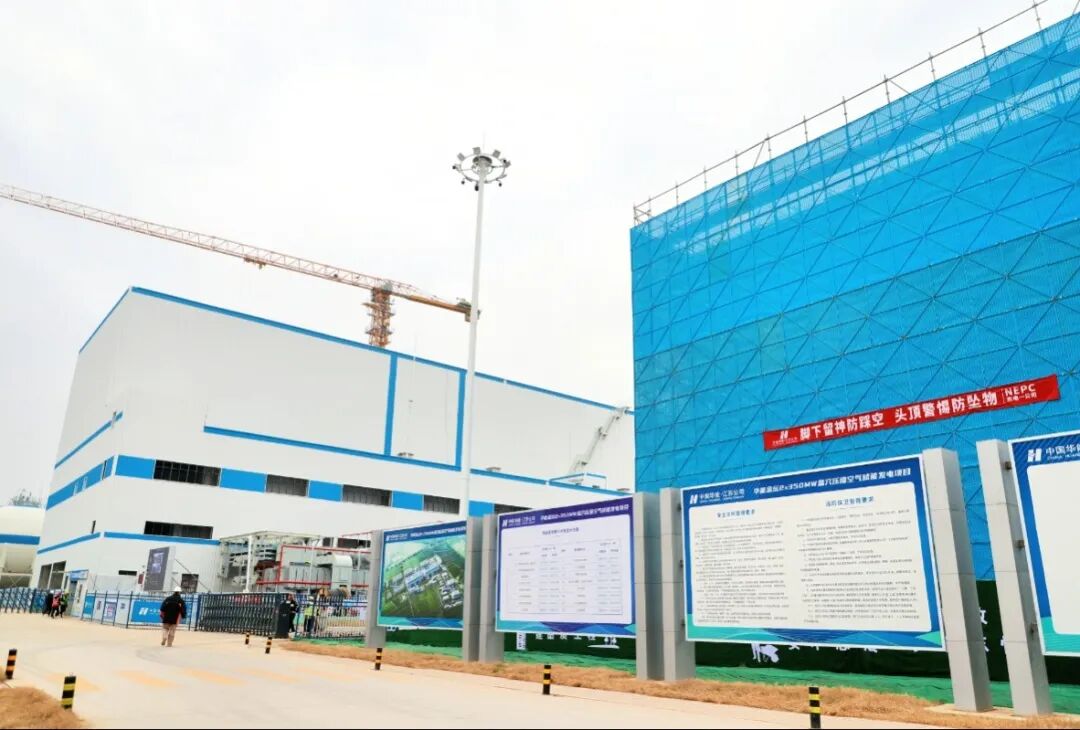

主体工程进入安装调试高峰
预计2026年年中实现机组整套启动并网

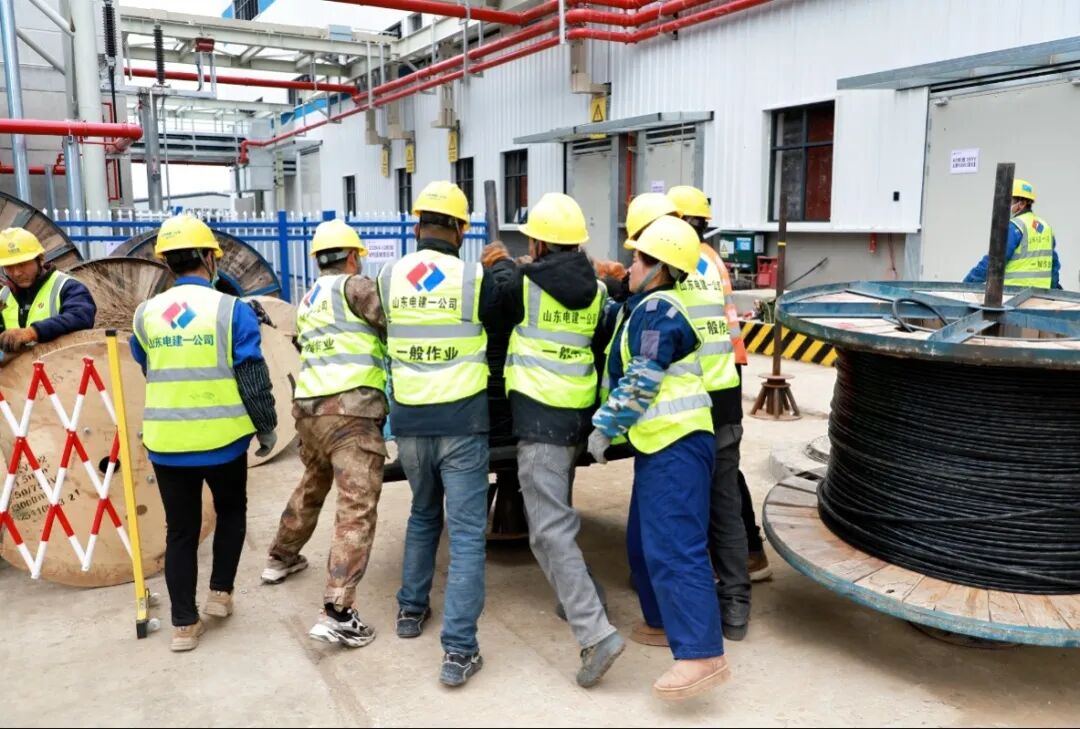

从正月初六(2月22日)开始,建设者们已经迅速从“节日模式”切换回“工作状态”。

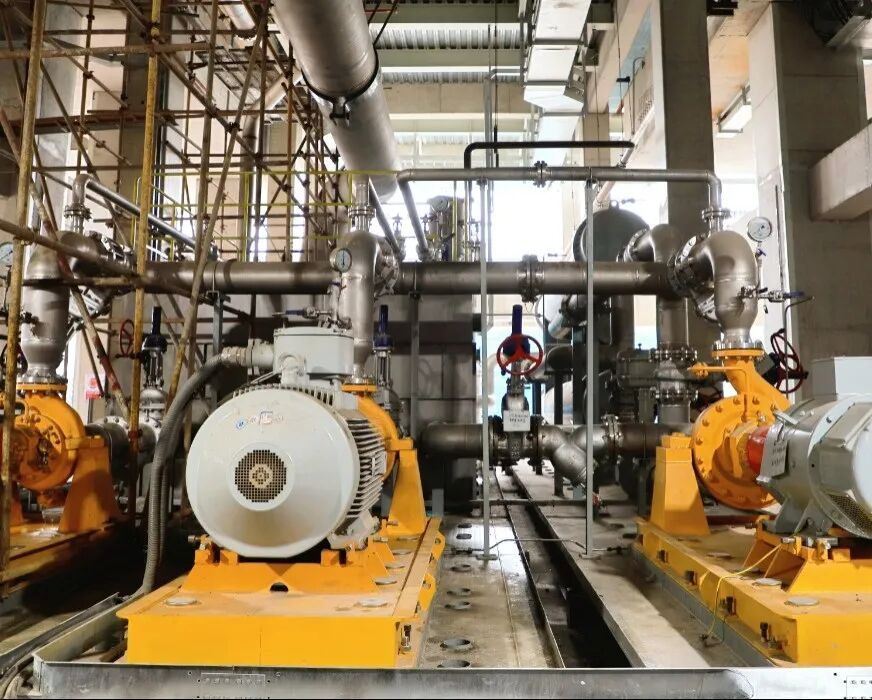

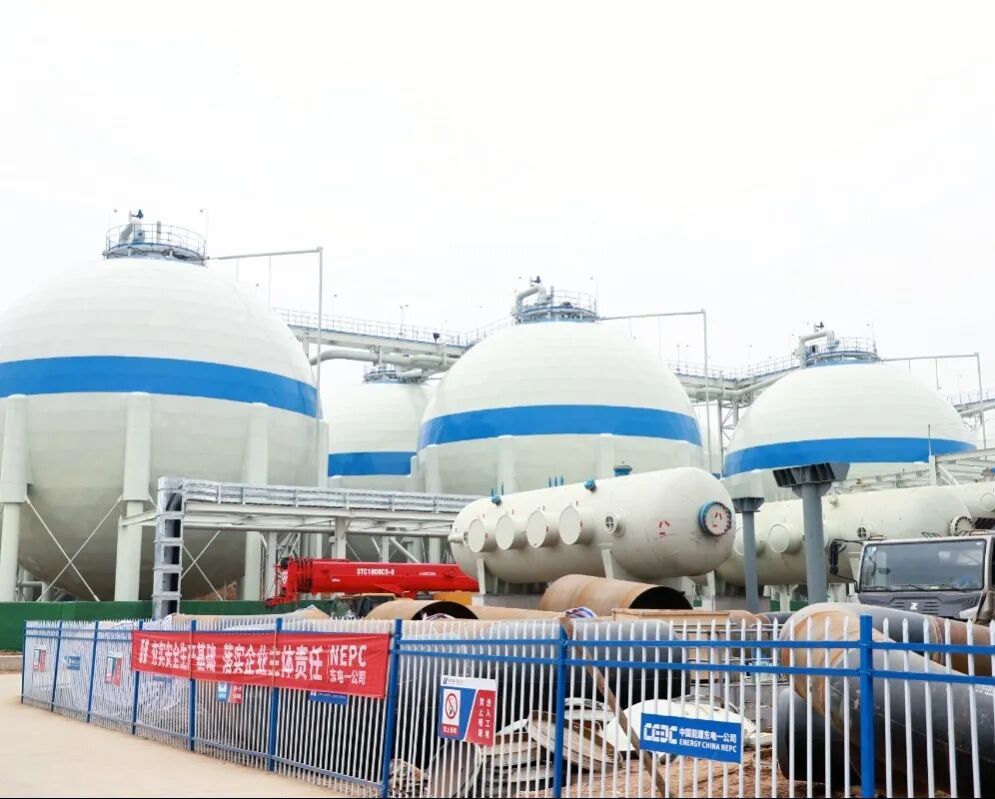

华能中盐(常州)储能有限公司工程安质部热控技术员俞祚星介绍,主机设备中透平发电机组、压缩机组均已就位,换热器、储热球罐安装完成,全厂电气系统已受电。
华能盐穴压缩空气储能发电
二期工程
规划建设两套350兆瓦非补燃式压缩空气储能机组
建成后将成为全球单机功率最大、总容量最大、综合效率最高的压缩空气储能电站,年发电量可达10亿千瓦时
一次充电可储存电量280万千瓦时,预计年充放电330次,相当于节约标准煤27万吨、减少二氧化碳排放52万吨

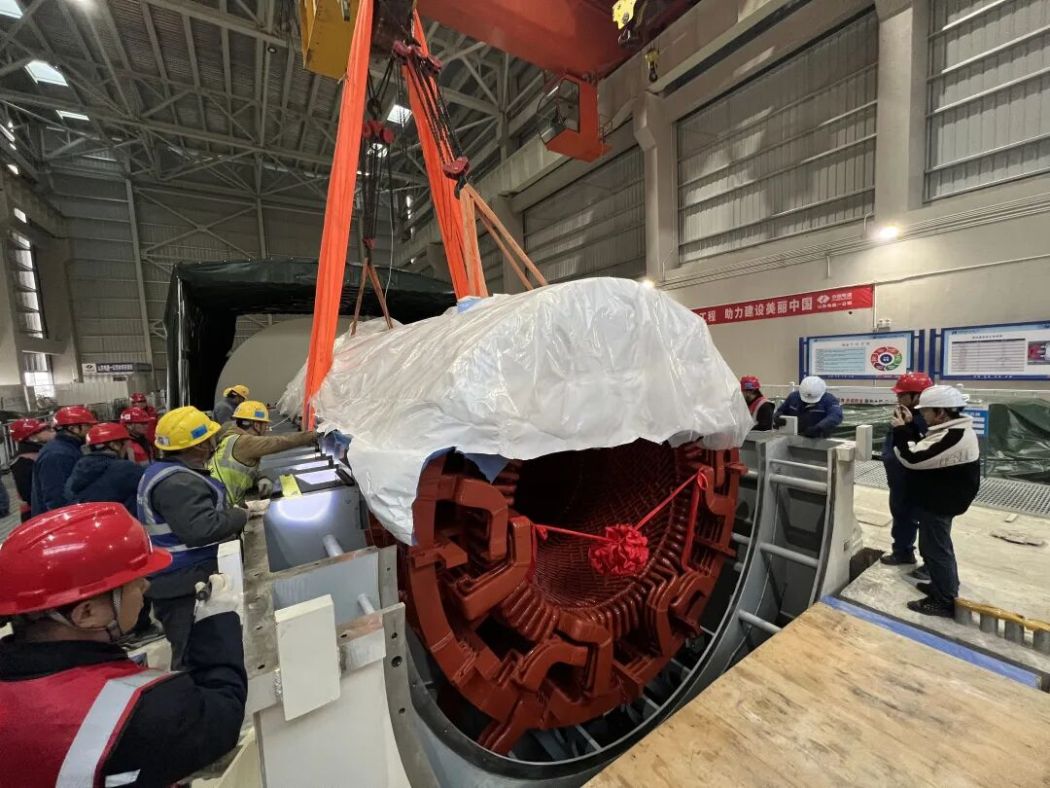

华能中盐(常州)储能有限公司工程安质部机务专工杨清格勒:“我们顺利完成世界最大压缩空气透平机组各模块就位,创造了压缩空气领域的吊装纪录;与施工单位、现场班组三级联动,通过BIM技术和桌面推演,量身编制专项吊装方案,完成主设备就位工作。”

此外,项目两大核心模块——换热与储热系统已完成管道连接,项目正全力攻坚空气吹管及机组整套启动等工序,两台机组年中可实现整套启动并网。
华能中盐(常州)储能有限公司工程安质部机务专工房久正介绍,依托华能集团十大科技项目《大容量压缩空气高效新型换热器研究与试制》突破了行业核心技术瓶颈,创新采用了换热器串并联阵列式布置方式,显著提升整体能效与运行经济性。

华能中盐(常州)储能有限公司总经理张宪岭表示,未来,华能金坛公司也在考虑三期项目,目前正在做可研储备阶段,后续准备在金坛打造成百万千瓦储能基地。
记者:王冰莹 何卓瑜
摄影:程玺燕
