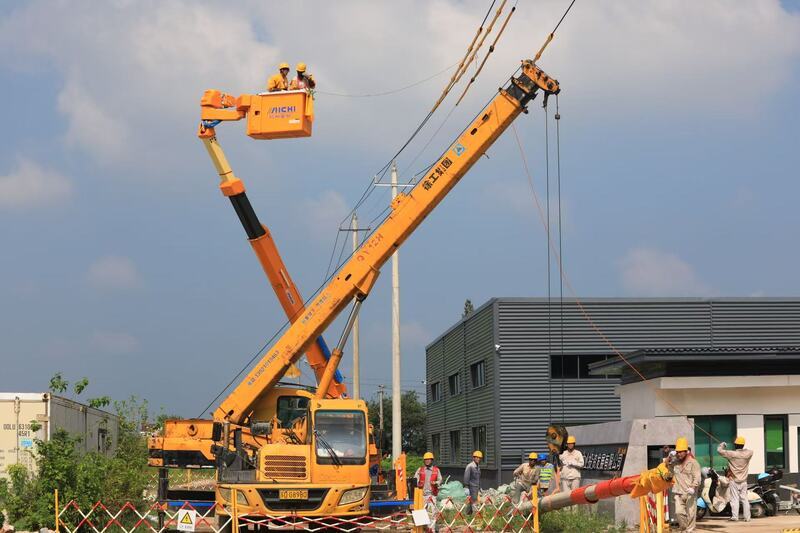

8月4日9时30分,在金坛区指前镇东家棚村的常州洋泽农业科技有限公司厂门口,一根半身包裹成橘红色的水泥杆在吊车的起吊下缓缓倒伏。至此,该公司申请的10千伏湖溪线岳阳大队东变支线4号杆迁移工程顺利完成,而此时,浑身湿透的带电作业人员已在36℃的烈日暴晒下连续奋战了3个小时。

该工程看上去只是一根电杆的简单移位,可采用带电作业方式就复杂了许多。因为线路带电,即使导线绝缘也要将其视为带电体,需要将电杆吊点以上部分和临近带电体(导线固定点6米范围内)都进行绝缘包裹。施工中,为防止相间短路,需对导线加装“间隔棒”进行相对固定。该工程负责人王俊说:“为确保安全,吊车只能在导线下方作业,不允许在导线上方起吊,操作范围较小,大大增加了施工难度,使得作业时间达到普通作业的3倍。”

据悉,为尽量避开高温时段,带电作业人员早上6点半就到了现场,迅速开展工作:开开工会、架好安全围栏、验收电杆基础、绝缘车伸腿打脚、准备金具绝缘子,确认一切符合作业条件后,两名工作班成员“全副武装”,在不足1平方米的绝缘斗内开始升空作业。在12米高空,只见他们迅速用导线遮蔽罩、绝缘毯对杆位两侧的导线实施绝缘遮蔽,随后按照标准作业开展立杆工作、组装固定横担……因天气太过炎热,高空作业又无处可“藏”,作业人员不得不采用轮流作业的方式,前后共3组人员轮流上斗。
8点30分左右,立杆结束,进入拔杆流程。因工作地点偏离20米左右,所有工序又得从头再来。直到上午9点30分,随着旧杆缓缓拔起、倒伏,当天作业才算完成,斗臂车缓缓降落。这时,作业人员脱下绝缘手套,双手已被汗水泡得发白,绝缘服内竟拧出小半杯汗水,披肩边缘已结出盐霜,而洋泽农业科技公司却丝毫未察觉到停电,实现了换杆“零感知”。
