国能500千伏送出工程将提前100天投运

“卞润7571线34号、37号搭接完工,请恢复送电。”5月21日下午2点,国网常州供电公司输电运检中心线路运检师王元正对线路复电验收完成后发出指令。截至目前,这条新建的国能常州2×100万千瓦机组扩建500千伏送出工程已跨越了47条次35-220千伏电压等级线路。

“这项工程是江苏省内第一批‘先立后改’支撑性电源项目,于2024年底启动,全线新建杆塔77基,需穿越常州西北部的输电网架,跨越50多条35-220千伏电压等级线路。”王元正说,这50多条线路高度基本都在10米-20米,从工程立塔到导线展放,每道工序都对现有输电线路运维构成极大挑战。

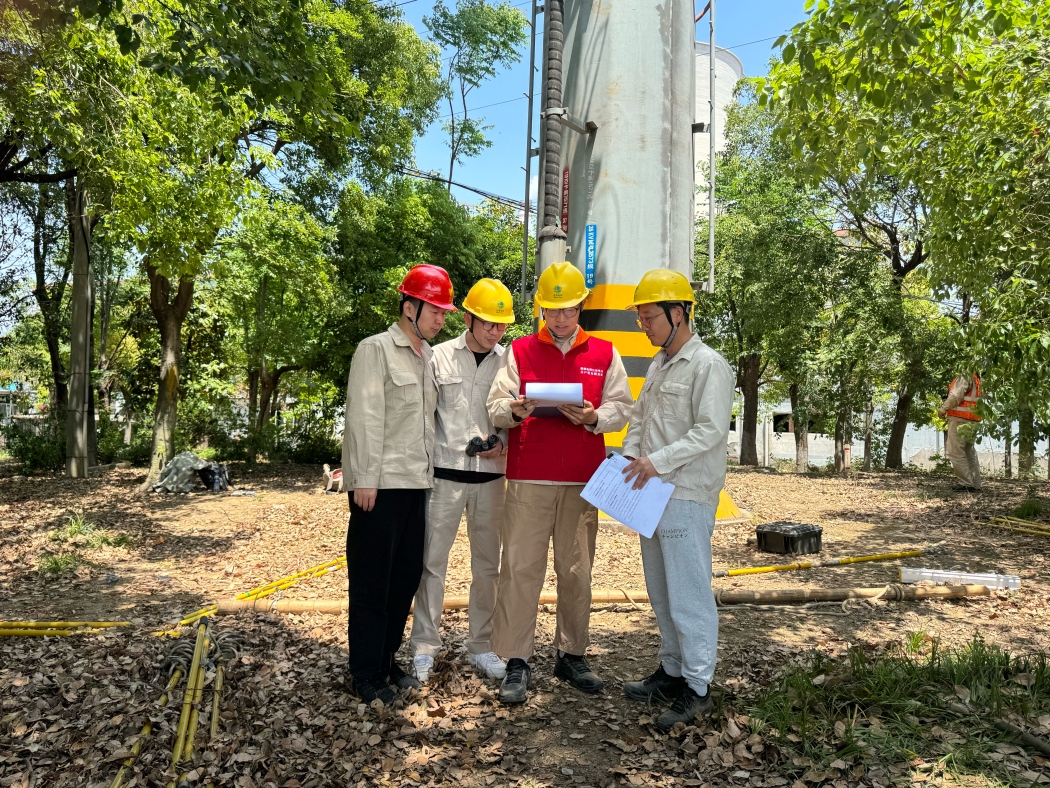

输电运检一班班长赵玮告诉记者,树铁塔时要用到吊车,如果距离带电线路过近,容易导致线路跳闸。“这些导线都得在30米以上的高空架设,与现有线路保持一定的安全距离。”

记者看到,线路工在五六十米高空走线验收时,激光测距仪、红外测温仪等检验设备都用上了,甚至还用上了无人机检测。赵玮说:“测量交叉跨越距离、金具温度等关键数据,既要确保临时退役线路正常复役,更要为这条电力高速公路——国能二期送出工程的安全投运筑牢基础。”输电运检中心采用“穿针引线”方式,让新建线路安全穿越输电网架,按照目前施工进展,整个工期将比原定计划提前100天完成,预计将于今年6月在迎峰度夏关口前送电投运。

来源常观
记者唐秋冰
摄影/摄像胡平
通讯员金琳 唐思恒
编辑蒋庆瑜
