“要不是看到施工围挡,都不知道供电公司完成了这么大工程!”面对投运逾二十载的兰洋中间变电所脱胎换骨的蜕变,兰洋大厦商户蒋先生发出感慨。
3月29日,国网常州供电公司完成老城厢兰洋中间变电所整体改造工程,7天时间内,在设备占地面积不变的情况下,带来60%容量提升,整个改造过程居民用户感知到的停电总时长不超过2小时,实现了市中心核心区“无感式”电网升级。


矗立于兰洋大厦三楼平台的兰洋中间变电所,承载着周边100余户居民及数十家商户的供电重任。历经二十余年风雨,其高压柜、低压柜等设备已严重老化,绝缘性能下降、机械操作卡涩等问题频发。“一旦发生设备故障,抢修难度将呈几何倍数增加,可能造成长时间停电。”常州供电城区供电服务中心四级职员苏华坦言。
在城市更新与电网升级的双重需求下,这场改造攻坚战已箭在弦上。

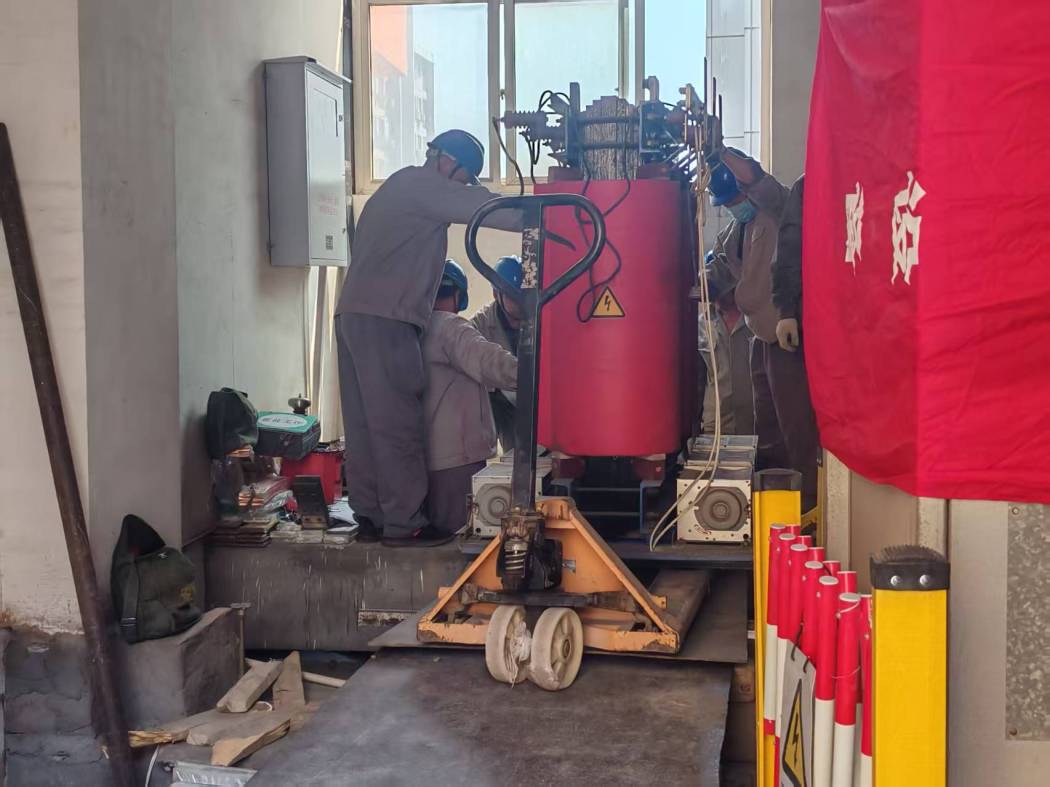

其中最大的难点就是变电所唯一检修通道宽度不足1.2米,空间局促,常规检修车辆根本无法进场。常州供电城区供电服务中心创造性地采用“外科手术式”空间改造,在变电站新开3米宽设备通道,通过定制轨道滑移装置,将沉重的高压柜、低压柜和配变分批次平移就位,实现了“零碰撞”设备安装。

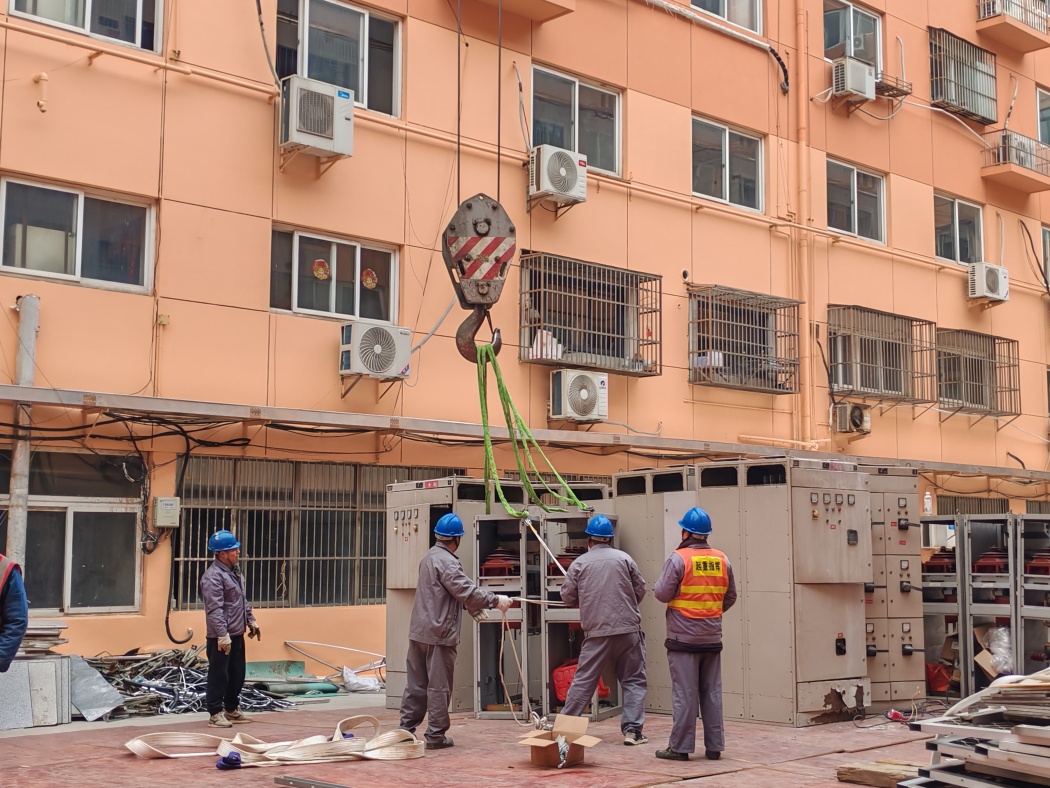

针对三楼平台距地面20多米的高空作业难题,常州供电联合特种设备单位采用50米长臂吊车进行吊装作业。操作人员通过实时视频监控系统实现超视距精准操控,顺利完成所有大型设备的“空中芭蕾”,上演20米高空“穿针引线”。
施工过程中,为化解居民对施工噪音的担忧,团队摒弃了保电常用的柴油发电车,引入“临时箱变供电系统”,通过1台临时箱变和2个临时分支箱供电,成功将保电噪音控制在40分贝以下。
在吊车长臂划过的弧线里,在深夜调试设备的灯光下,这座重获新生的变电所,将继续默默守护着老城厢的万家灯火,见证着城市发展与民生改善的同频共振。
(周楠 刘甜)
