3月25日上午,全球单机功率最大、总容量最高的压缩空气储能项目——华能金坛盐穴压缩空气储能发电二期项目迎来关键节点:2号机组发电机转子穿装作业一次性圆满完成。施工团队以“丝级”精度上演钢铁“穿针引线”,为后续机组调试并网筑牢基础。

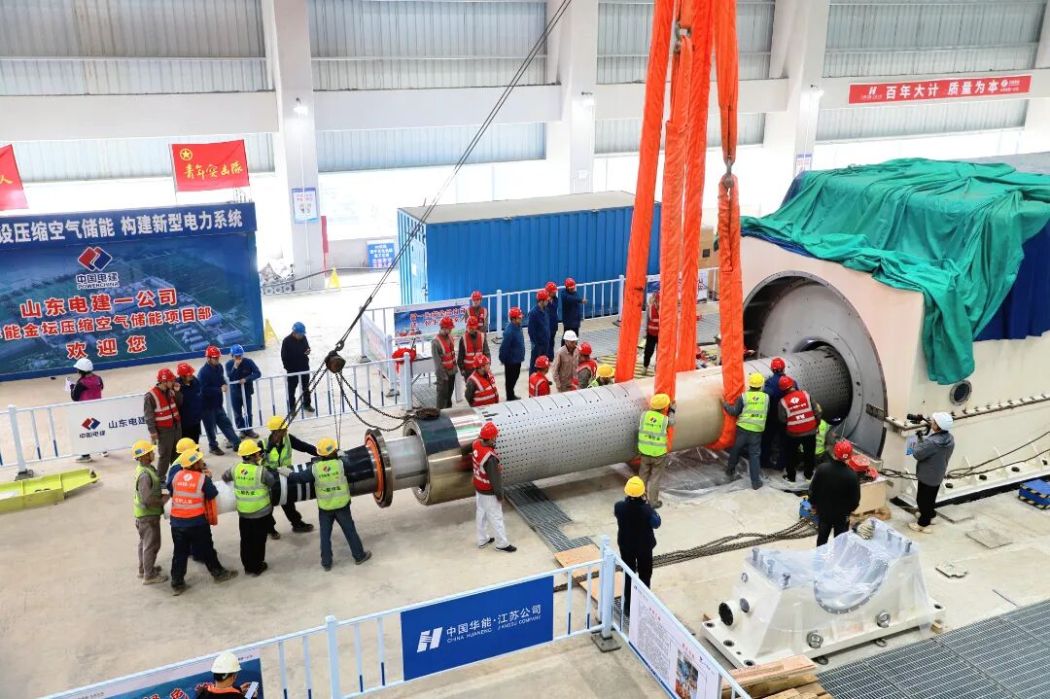

发电机转子是电站机组核心部件。这根直径1.29米、长14.32米、净重76.2吨的“巨无霸”转子,需在护环与定子仅20毫米的间隙中精准穿过,水平度偏差控制在0.02毫米/米以内,同轴度偏差不超过0.05毫米,全程不容丝毫磕碰。

本次作业,施工团队在定子内铺设滑轨、全程实时监测,精细调整位置,成功攻克大吨位吊装与超精密对位的双重挑战,实现零磕碰、零剐蹭。
据项目相关负责人介绍,目前设备安装已近尾声,管道工程全面启动,整体进度达85%。整个项目投运后,一次充电可储存280万千瓦时电量,年充放电330次,预计年节约标准煤27万吨、减排二氧化碳52万吨,将为新型电力系统建设提供有力支撑。
